فردای کرمان _ گروه اطلاعرسانی: پروژههای احداث خطوط انتقال برق منطقه ای کرمان علیرغم شرایط جنگی بر طبق برنامه زمانبندی شده در حال اجراست.

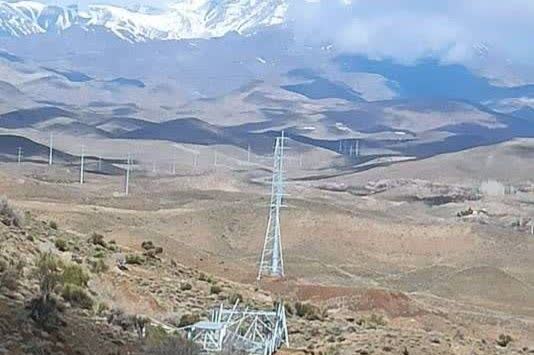

مجری طرحهای خطوط انتقال و فوق توزیع شرکت برق منطقهای کرمان با بیان این مطلب افزود: در پروژه احداث خط 132 کیلوولت بافت_ رابر کلیه 157دکل خط انتقال مذکور نصب شدهاند و سیمکشی خط از هفته دوم فروردین آغاز و تا پایان اردیبهشت ماه برقدار میشود.
به گزارش فردای کرمان، به نقل از روابط عمومی برق منطقهای کرمان، مهندس علی ابارقی ادامه داد: خط 230 کیلوولت اختیارآباد نیز در حال احداث فونداسیون است و از تعداد ۷۰ برج خط مذکور ۴۰ عدد حفاری و ۲۴ عدد بتنریزی شدهاند.
وی افزود: کلیه مقرهها و یراقآلات و سیم آلومینیوم و فیبر نوری تامین شده و آهن آلات برجها نیز در حال ساخت است.
مجری طرحهای خطوط در رابطه با دیگر پروژه خط اظهار داشت: خط ۱۳۲ کیلوولت کلید خانه پرشیا که از پروژههای مگاپروژه 1405 است نیز ۲۰ اصله تیر بتنی ۱۶ متری نصب شده و سیمکشی خط نیز تا آخر اسفند ماه ۱۴۰۴ به اتمام میرسد.
